在湛江大型湛江粉煤灰仓的设计与建造过程中,严格遵循规范是保障仓储安全、提升运营效率的核心前提,需从设计方式、流程、结构施工及环境适配等多维度系统把控。

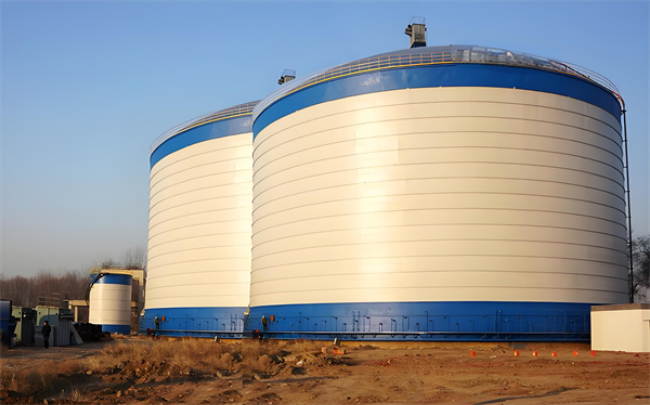

从设计方式来看,湛江大型湛江粉煤灰仓需结合粉煤灰的物理特性(如堆积密度、含水率、流动性)采用针对性方案。目前主流设计以利浦式湛江卷板仓和焊接式钢板仓为主,前者通过连续卷边咬合工艺实现仓体密封,适合中等容量(5000 - 20000m³)存储;后者采用钢板焊接成型,可满足 20000m³ 以上大容量需求,且能通过加厚仓壁钢板增强抗压性。设计时需重点计算仓体直径与高度比例,通常控制在 1:1.2 - 1:1.5 之间,避免因比例失衡导致仓内物料侧压力过大,同时配置完善的通风系统,防止粉煤灰长期存储结块。
设计流程需遵循 “调研 - 计算 - 优化 - 审核” 的闭环逻辑。首先开展现场调研,收集粉煤灰日均存储量、进出仓频率、当地地质参数(如地基承载力、地下水位)等基础数据;随后进行结构计算,通过有限元分析软件模拟仓体在满载状态下的应力分布,重点验算仓壁、仓顶、支撑结构的强度,确保更大应力值不超过钢材设计强度的 80%;接着优化配套系统设计,包括卸料装置(采用多点卸料方式,减少物料残留)、料位监测系统(安装雷达料位计,实时监控仓内物料高度)、除尘系统(配置脉冲袋式除尘器,控制粉尘排放浓度≤10mg/m³);最后由第三方专业机构对设计方案进行审核,出具结构安全评估报告。
结构施工环节需兼顾规范性与环境适应性。在地理环境方面,若场地位于软土地基区域,需采用水泥搅拌桩复合地基处理技术,确保地基承载力≥200kPa,同时设置地下水位观测井,当水位高于仓底设计标高 0.5m 时,启动井点降水系统;若处于地震烈度 6 度及以上区域,仓体支撑结构需采用抗震等级三级的钢框架,节点处采用高强螺栓连接,螺栓强度等级≥8.8 级。在天气环境方面,施工期间需建立气象监测机制,当遇到风力≥6 级、降雨强度≥10mm/h 或环境温度低于 - 5℃时,暂停高空焊接作业;雨季施工需在仓体周边设置 300mm×500mm 的排水沟,防止雨水浸泡地基;冬季施工对焊接材料进行预热处理,预热温度≥80℃,确保焊缝力学性能达标。
此外,施工过程中需严格执行质量管控措施,对钢板原材料进行抽样检测,确保屈服强度≥345MPa、伸长率≥20%;焊接作业由持证焊工操作,每道焊缝需进行无损检测(UT 检测合格率≥98%);仓体成型后进行气密性试验,在仓内加压至 5kPa,保持 30min,压力降≤0.5kPa 为合格。通过全流程、多维度的规范设计与施工,可确保大型湛江粉煤灰仓具备安全稳定、高效环保的存储性能,满足工业领域长期使用需求。
